Gestión de Proyectos

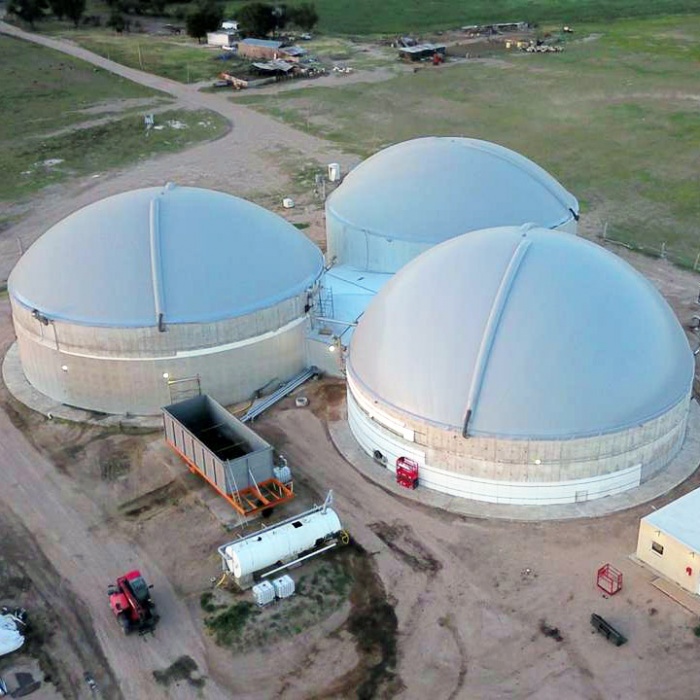

Central Bioeléctrica Río Cuarto 1

Central Bioeléctrica Río Cuarto 1

Proyecto Generación de 1MW y Ampliación a 3.2MW de potencia instalada, generación de energía eléctrica con Biogás.

Contratación Parcial - Participación en la selección/compra/logística de equipos y materiales, además de construcción, montaje de equipos y asistencia en la puesta en marcha.

Montaje de equipos en campo y asistencia a contratistas del Exterior

Generación 3.2 MW
Plazo de Obra 28 meses
Cañerías +3530 m
Personal Abocado +64 personas

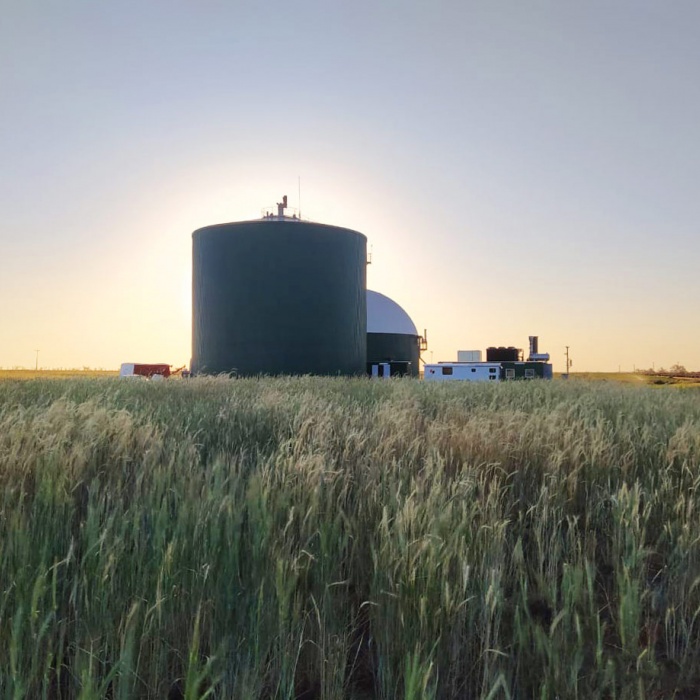

Central Bioeléctrica Rio Cuarto 2

Central Bioeléctrica Rio Cuarto 2

Proyecto Generación de 1.2MW y Ampliación a 2.4 MW de potencia instalada, generación de energía eléctrica con Biogás.

Contratación Parcial - Participación en la selección/compra/logística de equipos y materiales, además de construcción, montaje de equipos y asistencia en la puesta en marcha.

Montaje de equipos en campo y asistencia a contratistas de todos los rubros.

Generación 2.4 MW
Plazo de Obra 21 meses
Cañerías + 2810 m
Personal Abocado +43 personas

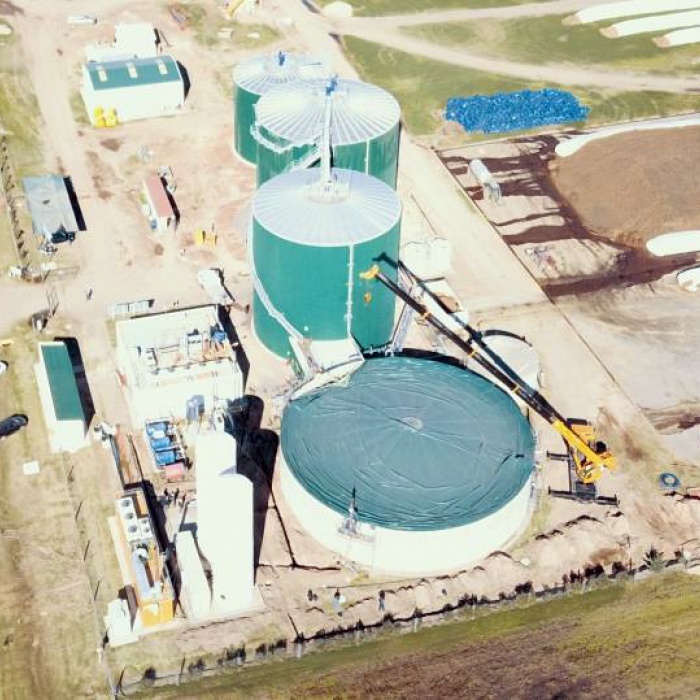

Central Bioeléctrica Justo Daract

Central Bioeléctrica Justo Daract

Proyecto 1MW de potencia instalada, generación de energía eléctrica con Biogas.

Contratación EPC Open Book - Participación en la selección/compra/logística de equipos y materiales, además de construcción, montaje de equipos y asistencia en la puesta en marcha.

Construcción de 3 equipos paquetizados

  • Sala de bombeo e intercambio de calor.
  • Sala de Control, oficina y kitchenette.
  • Sala de tablero, celdas y transformador.

Montaje de equipos en campo y asistencia a contratistas Alemanes.

Generación 1 MW
Plazo de Obra 11 meses
Cañerías +580 m
Personal Abocado +37 personas

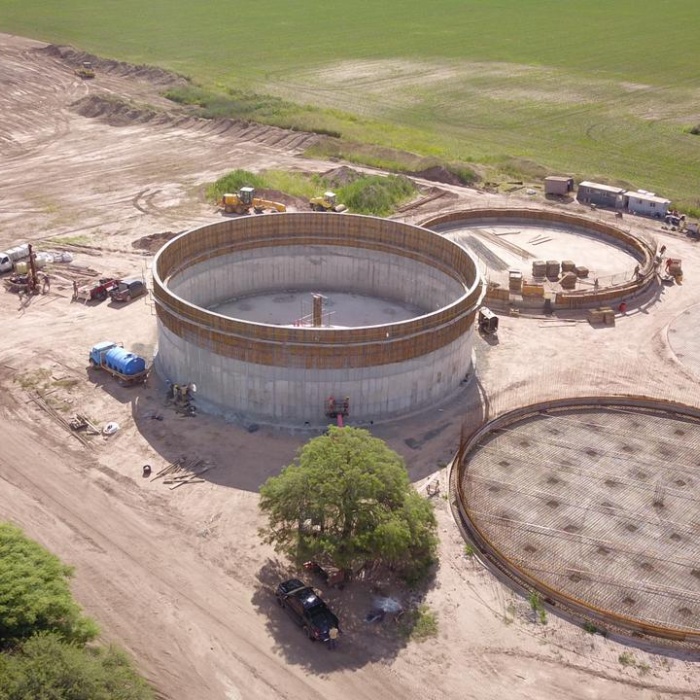

Biogeneradora Santa Catalina

Biogeneradora Santa Catalina

Proyecto 2MW de potencia instalada, generación de energía eléctrica con Biogas.

Contratación Construcción Parcial: Participación en la selección de equipos y materiales, además de construcción, montaje de equipos y puesta en marcha.

Montaje de equipos en campo, Aislación térmica y Asistencia a contratistas europeos varios.

Generación 2 MW
Plazo de Obra 10 meses
Cañerías +2400 m
Personal Abocado +21 personas

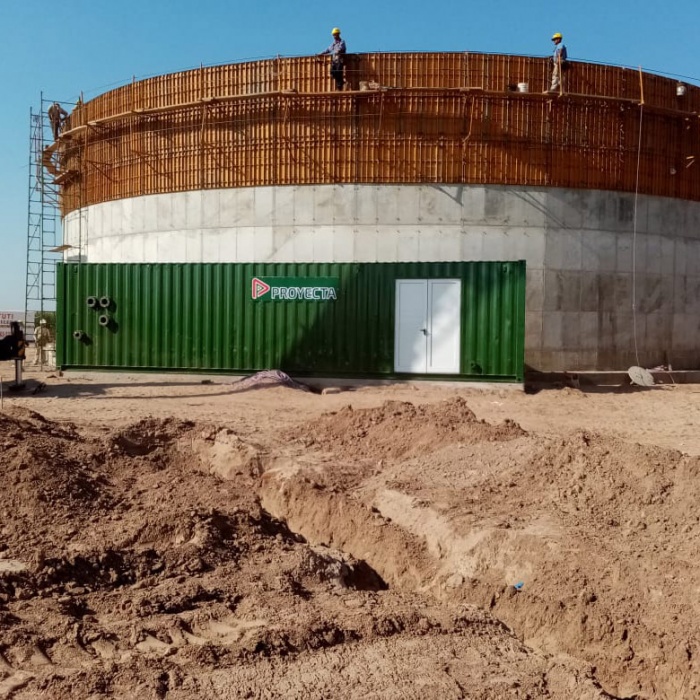

CGY 1 Biogas S.A.

CGY 1 Biogas S.A.

Proyecto 1MW de potencia instalada, generación de energía eléctrica con Biogas.

Contratación EPC Full Open Book - Participación en la selección/compra/logística de equipos y materiales, además de construcción, montaje de equipos y asistencia en la puesta en marcha.

Construcción de 2 equipos paquetizados

  • Sala de bombeo e intercambio de calor
  • Sala de tablero y celdas.

Montaje de equipos en campo y asistencia a contratistas Europeos varios.

Generación 1 MW
Plazo de Obra 9 meses
Cañerías +720 m
Personal Abocado +41 personas

Helios Energía Limpia

Helios Energía Limpia

Proyecto Generación de 2.4MW de potencia instalada, generación de energía eléctrica con Biogás.

Contratación EPC Full - Participación en la selección/compra/logística de equipos y materiales, además de construcción, montaje de equipos y asistencia en la puesta en marcha.

Construcción de equipamiento a medida:

  • Pasteurización
  • Desculturización de biogás

Montaje de equipos en campo y asistencia a contratistas Europeos varios.

Generación 2.4 MW
Plazo de Obra 11 meses
Cañerías +2740 m
Personal Abocado +68 personas
